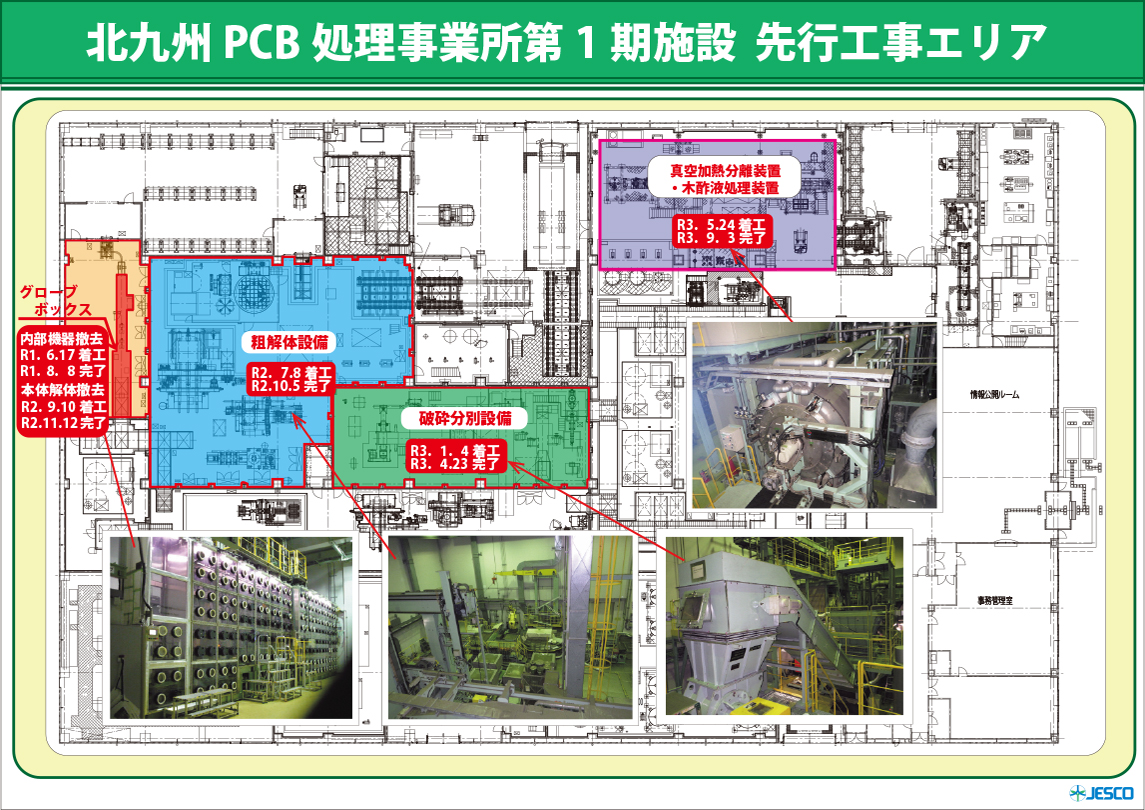

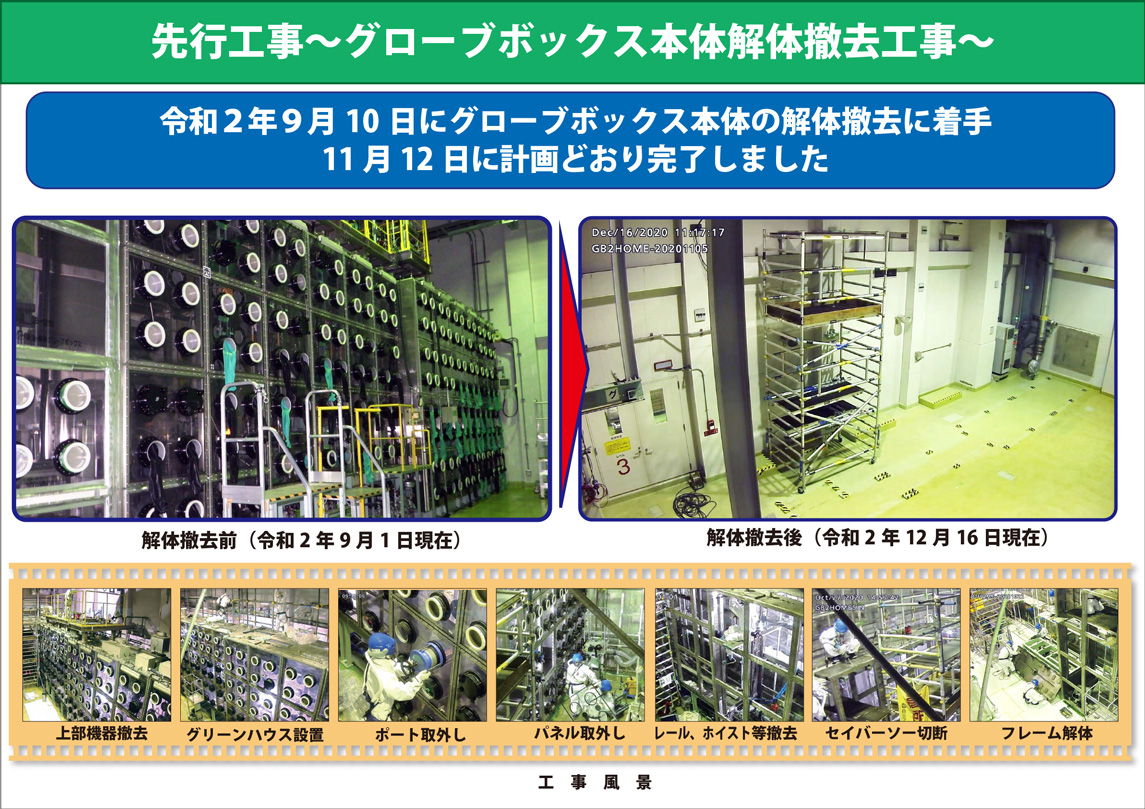

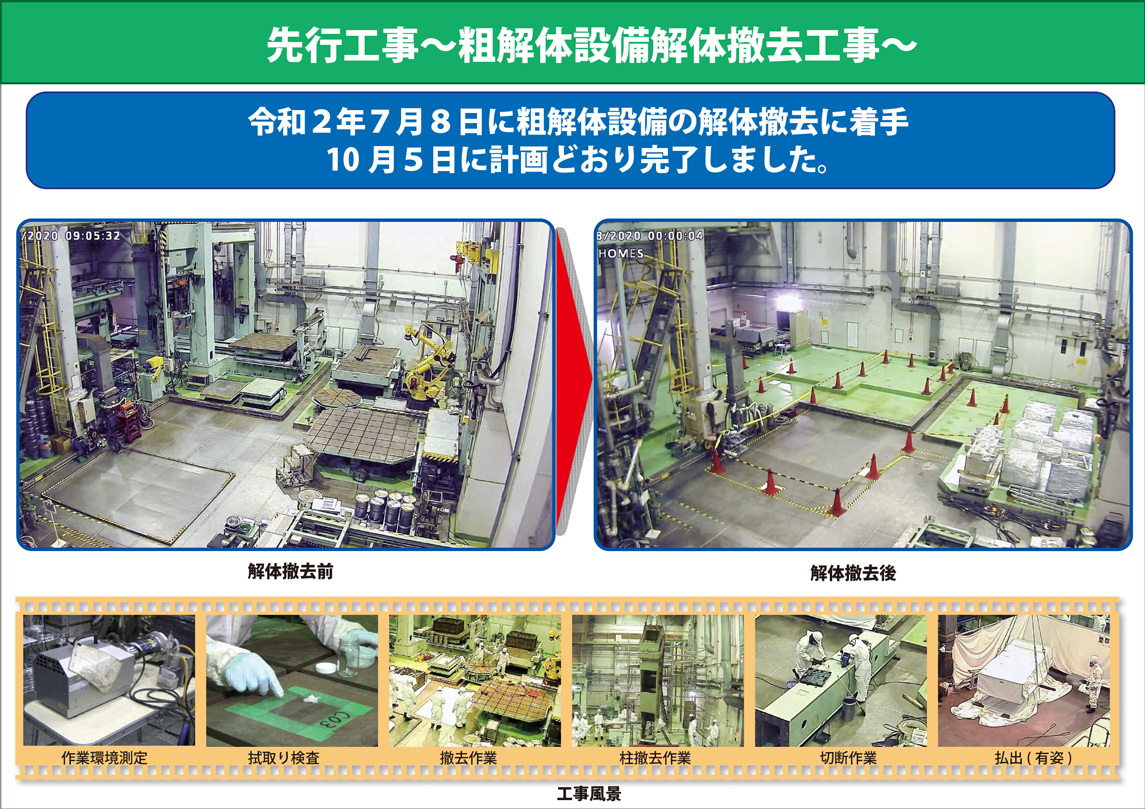

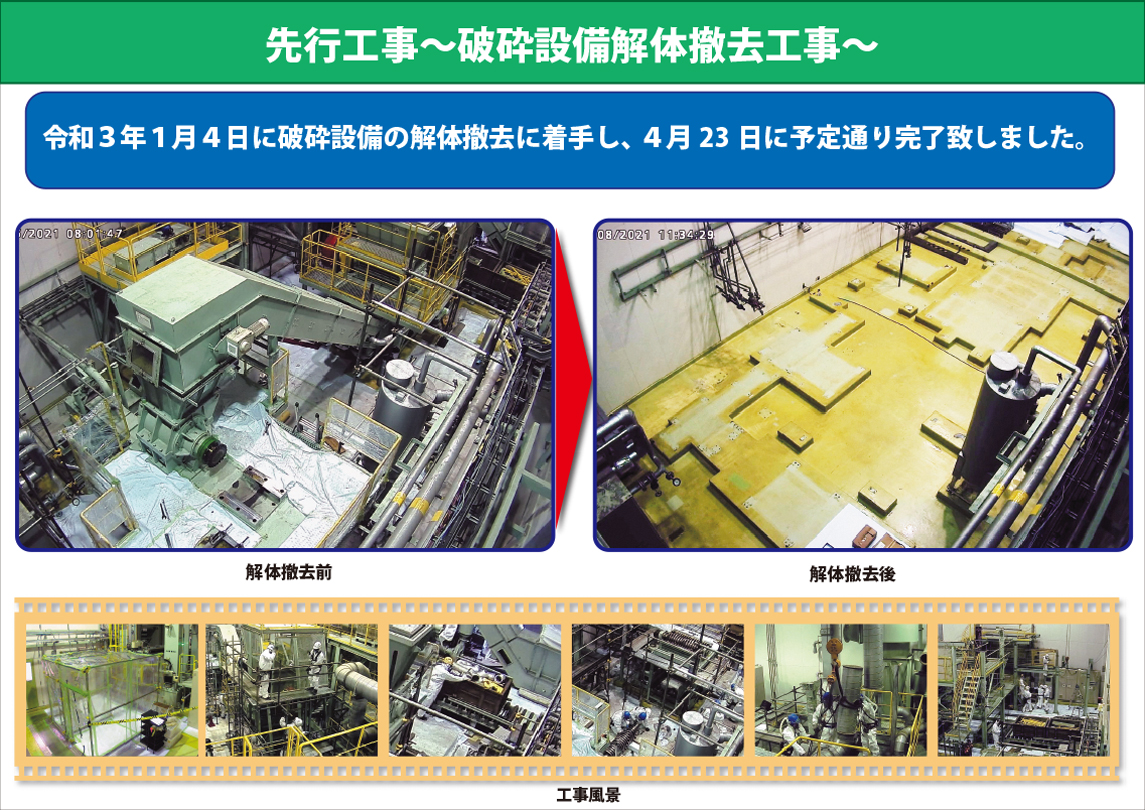

【第1期施設】先行工事 > 北九州PCB処理事業所 解体撤去情報 > 【第1期施設】先行工事2021(令和3年)9月3日に4か所の先行工事(グローブボックス、粗解体設備、破砕分別設備、VTR等装置)が完了しました。 ※画像をクリックすると拡大します。 先行工事:グローブボックス内の機器撤去状況 ※画像をクリックすると拡大します。 この動画は中間貯蔵・環境安全事業㈱北九州PCB処理事業所が作成したものです。 先行工事:粗解体設備解体撤去状況 ※画像をクリックすると拡大します。 この動画は中間貯蔵・環境安全事業㈱北九州PCB処理事業所が作成したものです。 先行工事:破砕分別設備解体撤去状況 ※画像をクリックすると拡大します。 先行工事:真空加熱分離装置・木酢液分離装置解体撤去状況 ※画像をクリックすると拡大します。
